台灣離岸風電區塊開發第一階段(3之1)在2023年8月,共計有5家廠商完成行政契約簽署,預計2026年、2027年併網。經過2年時間,廠商陸續在去年底、今年初接受風場開發檢查里程碑。但據悉,目前僅有哥本哈根基礎建設基金(CIP)的渢妙風場1家「按表操課」,其餘風場都尚未達標,直言若違約將扣減違約金,最重則得終止或解除契約收回場址。
3之1共有5座風場得標簽約,分別為CIP的500MW渢妙風場、風睿能源集團(SRE)的495MW海盛風場、科理歐永續能源( Corio Generation)的600MW海鼎二風場、法國電力能源(EDF power solutions)與台亞風能開發的440MW環洋風場(後更名為蔚藍海彰化離岸風場),以及海峽風電的300MW海峽風場二期,合計裝置容量達2.3GW。
能源署表示,渢妙風場已取得施工許可,預計今年度進行海上施工作業,另外海盛風場、蔚藍海彰化風場目前均積極在辦理融資作業及簽訂購售電契約,風場相關進度按開發商規劃期程進行中。
然而,實際狀況並沒有如能源署所言的如此樂觀。因為除了渢妙風場已經滿足了籌設許可、產業關聯性方案檢查節點,取得施工許可「按表操課」,剩餘4座風場均東缺西漏,無法完全滿足檢查里程碑要求。

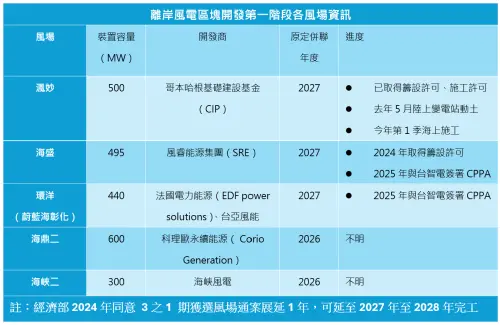

▲資料來源:能源署、採訪整理 記者鍾泓良/製表
5風場狀況多 1家已退出台灣、1家去年才遭解約
首先,海盛風電早在2024年底就拿到籌設許可,上月底也宣布繼12月初與台灣智慧電能公司締約後,月底再宣布成功簽署企業購售電協議(CPPA),所有電力至此售罄;但該風場尚在爭取融資作業,據悉產業關聯性計畫先前也遭遇亂流,但整體進度還可控。
蔚藍海彰化風場得標後消息少,近期則有宣布與台智電簽署為期30年的CPPA,但並沒有聽聞籌設許可、產業關聯性計畫,或是融資計畫具體進展。
據知情人士表示,渢妙、海盛、蔚藍海彰化3座風場在產業關聯性檢查里程碑上均有進度,依序是渢妙走在最前面、海盛跟隨其後,蔚藍海彰化落後,部分廠商也已提出要產業關聯性展延;但剩下的海鼎二風場、海峽二期風場,已經是「半放棄狀態」。
其中,科理歐永續能源去年4月就傳出退出台灣市場, 當然不可能會有任何風場進度。
力麗集團所投資的海峽風電去年初才因海峽一期風場開發進度不足,遭到經濟部解約,海峽二期風場現階段狀況也與海峽一風場當初情況如出一轍。
針對目前渢妙進度,CIP受訪表示,籌設許可已確立,去年已取得施工許可,去年5月陸上變電站已動土,今年第1季啟動海上施工,邁向2027併網目標。
談到海盛風場,風睿能源回應,2024年底已取得籌設許可,樂見國內產業供應鏈經過多年的政策支持後,能夠逐步具備國際競爭力,進軍國際市場;同時也期盼在確保風場能如期併網的前提之下,按照產業關聯的政策精神,加速審查。
稱5風場還在 能源署:未達標最重可依法解約
針對各風場狀況,能源署回應,不會直接評論個案廠商狀況,證實有廠商提出展延程序,但目前也並沒有廠商正式提出解約,因此在能源署立場,目前區塊開發還是有5座風場,「要離婚要完成離婚手續,沒有完成就還是有婚約存在。」
但能源署強調,若有風場未依行政契約規定,依限完成契約查核里程碑,如取得電業許可等,經濟部得依契約違約罰則辦理,扣減違約金,最重則得終止或解除契約收回場址。
我是廣告 請繼續往下閱讀
能源署表示,渢妙風場已取得施工許可,預計今年度進行海上施工作業,另外海盛風場、蔚藍海彰化風場目前均積極在辦理融資作業及簽訂購售電契約,風場相關進度按開發商規劃期程進行中。
然而,實際狀況並沒有如能源署所言的如此樂觀。因為除了渢妙風場已經滿足了籌設許可、產業關聯性方案檢查節點,取得施工許可「按表操課」,剩餘4座風場均東缺西漏,無法完全滿足檢查里程碑要求。
首先,海盛風電早在2024年底就拿到籌設許可,上月底也宣布繼12月初與台灣智慧電能公司締約後,月底再宣布成功簽署企業購售電協議(CPPA),所有電力至此售罄;但該風場尚在爭取融資作業,據悉產業關聯性計畫先前也遭遇亂流,但整體進度還可控。
蔚藍海彰化風場得標後消息少,近期則有宣布與台智電簽署為期30年的CPPA,但並沒有聽聞籌設許可、產業關聯性計畫,或是融資計畫具體進展。
據知情人士表示,渢妙、海盛、蔚藍海彰化3座風場在產業關聯性檢查里程碑上均有進度,依序是渢妙走在最前面、海盛跟隨其後,蔚藍海彰化落後,部分廠商也已提出要產業關聯性展延;但剩下的海鼎二風場、海峽二期風場,已經是「半放棄狀態」。
其中,科理歐永續能源去年4月就傳出退出台灣市場, 當然不可能會有任何風場進度。
力麗集團所投資的海峽風電去年初才因海峽一期風場開發進度不足,遭到經濟部解約,海峽二期風場現階段狀況也與海峽一風場當初情況如出一轍。
針對目前渢妙進度,CIP受訪表示,籌設許可已確立,去年已取得施工許可,去年5月陸上變電站已動土,今年第1季啟動海上施工,邁向2027併網目標。
談到海盛風場,風睿能源回應,2024年底已取得籌設許可,樂見國內產業供應鏈經過多年的政策支持後,能夠逐步具備國際競爭力,進軍國際市場;同時也期盼在確保風場能如期併網的前提之下,按照產業關聯的政策精神,加速審查。
稱5風場還在 能源署:未達標最重可依法解約
針對各風場狀況,能源署回應,不會直接評論個案廠商狀況,證實有廠商提出展延程序,但目前也並沒有廠商正式提出解約,因此在能源署立場,目前區塊開發還是有5座風場,「要離婚要完成離婚手續,沒有完成就還是有婚約存在。」
但能源署強調,若有風場未依行政契約規定,依限完成契約查核里程碑,如取得電業許可等,經濟部得依契約違約罰則辦理,扣減違約金,最重則得終止或解除契約收回場址。
