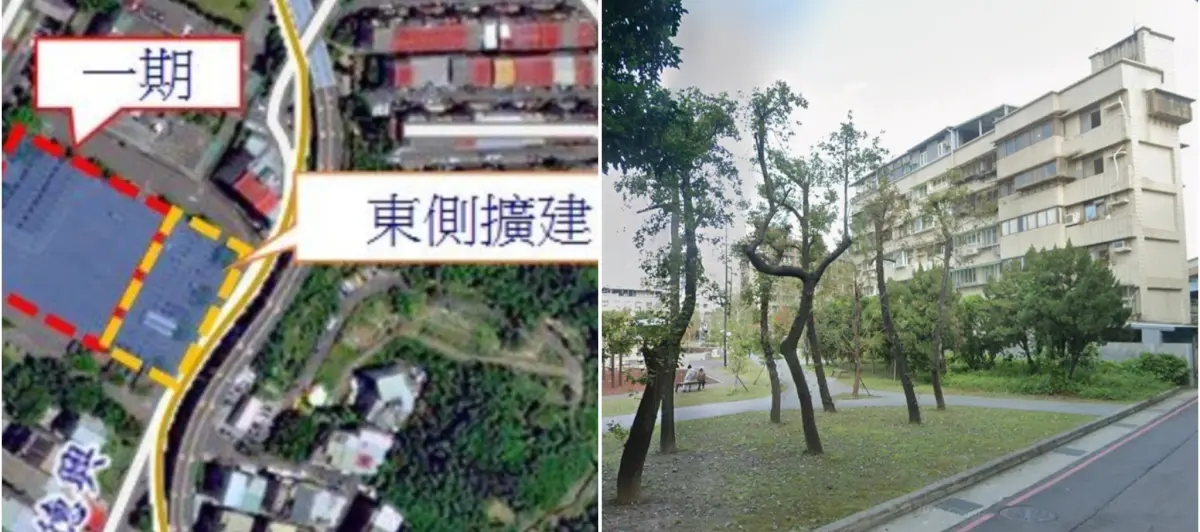

台北捷運文湖線辛亥站對面,8年前有個憲兵202指揮營的興德里營區,配合都市計畫變更移防後,改建為佔地5千多坪的「辛亥生態公園」並在下方加蓋滯洪池,公園裡的共融遊戲場結合國軍體能訓練元素,設計攀、爬、滑、彈跳、平衡等遊樂項目,原本應屬於「迎毗設施」(「YIMBY」音譯,Yes In My Back Yard意即「歡迎來我家後院」的設施),可拉抬房價,但鄰近公園有8戶居民提告主張,施工期間家中出現牆裂、地沉、屋斜等現象,導致房價減損,市政府及廠商應負責,台北地院依據土木技師公會的鑑定報告,認定施工鄰損與興建公園無關,是滯洪池的工程釀禍,判決台北市政府水利處及營造商賠償807萬1456元。

我是廣告 請繼續往下閱讀
辛亥生態公園由北市府公園路燈工程管理處負責,憲兵營區滯洪池排水改善工程,則是北市府水利處規劃設計,在公園底下建造高達3至4層樓的大型排水系統,是全國首座都會型地下滯洪防災池,這個「地下宮殿」的概念來自日本東京的「首都圈外郭放水路」(首都圈外圍排水道),可應對極端氣候型態的強降雨,興建啟用後,興隆路二段、三段及福興路一帶市民確實很有感,不須再擔憂水患,不過興德路有8戶居民,卻因為市府施工而感到無助。

提告住戶認為,公園處、水利處規劃設計不良,又沒有監督好施工廠商、沒做好防護鄰地的工程措施,造成他們房屋傾斜、地坪沉陷、牆面樑柱裂損,每戶求償金額大約在380萬到500萬之間,總額是3324萬元。

北院囑託臺灣省土木技師公會,要確認施工是否造成鄰損,如果有,該由北市府哪個單位負責?鑑定報告的結論是,房屋損害與公園新建工程沒有關聯,跟滯洪池東側擴建工程有關。

土木技師公會查出,在2020年7月24日到9月16日期間,距離受損房屋10公尺處,有一項工程是帶狀涵管及人孔埋置,最大開挖深度約為346至418公分,而受損房屋屋在工程開挖深度3倍的影響範圍之內,再比對施工前後的房屋沉陷量及傾斜率,可認定開挖擋土引發的地表沉陷量,造成提告住戶家中地面沉陷、房屋傾斜度都有加大的情形。

水利處反駁,提告的8戶2017年房屋就有傾斜,可能是因為地層是黏土層、捷運「頻繁往返震動」的長期影響或者是地震的因素,並提出另一份由台北市土木技師公會鑑定的報告,強調提告居民的房屋並無結構損害,只是「牆面樑柱裂損」;社區其他居民對於發生屋損,大多已跟營造商和解,可見依據台北市技師公會鑑定的結論來補償即可,提告的8戶主張房價減損並不合理。

法官調查,如果水利處與營造商要把屋損歸咎於黏土層、捷運通過、地震,就要負舉證責任,但這部分沒證據;依據臺灣省土木技師公會的鑑定報告,受損8戶確實因為排水改善工程導致傾斜狀況更嚴重,縱使可以修復為原狀,還是會受到市場心理影響,降低房屋交易價值,因此水利處與營造商得為住戶的房價損失負起責任。

北院有另外委託專家估價,認定8戶可獲賠金額最低85萬、最高122萬,總額為807萬1456元。本案仍未確定,可以上訴。
