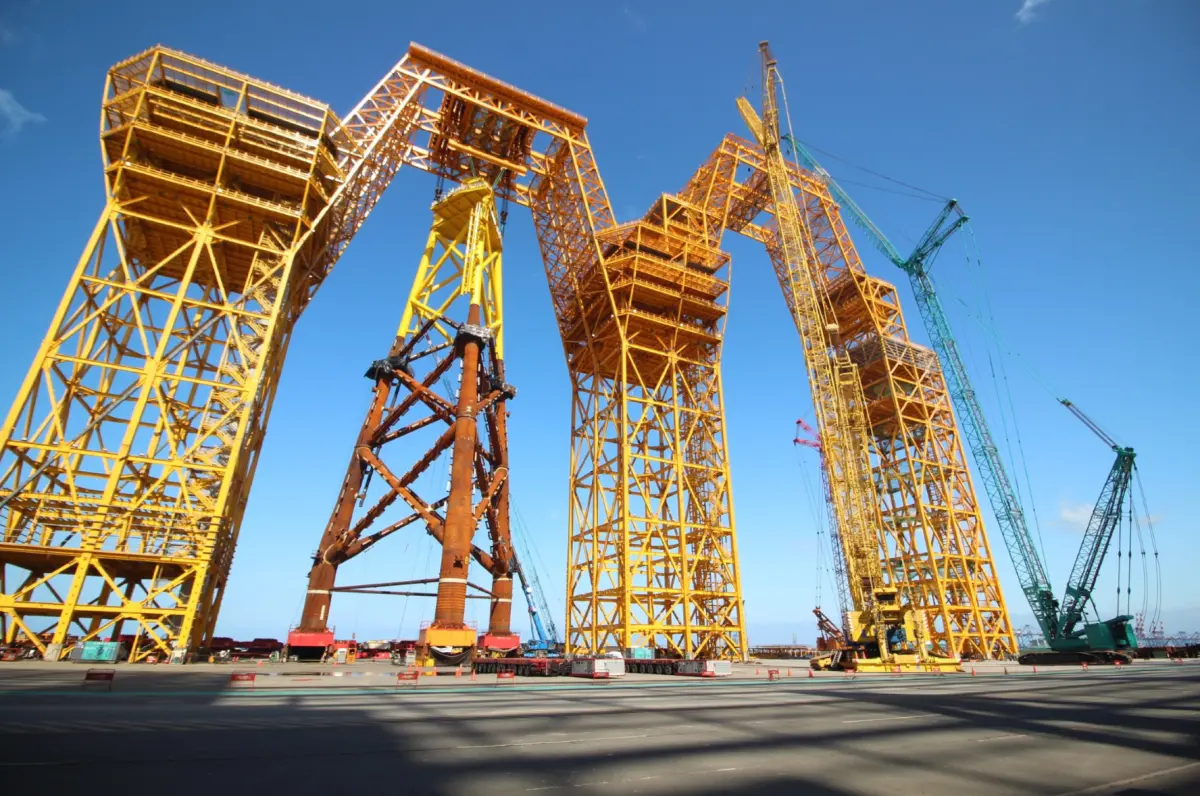

離岸風電區塊開發進度最快!哥本哈根基礎建設基金(CIP)今(29)日表示,區塊開發第一階段(3之1)渢妙離岸風場委由世紀鋼的首批水下基礎已經組裝完工,預估在2月農曆年前就會啟動海事工程,安裝99座水下基樁,並預計6月就會安裝首批水下基礎,並且將在明年6月發出第一度電,風場會在明年底按時完工。

我是廣告 請繼續往下閱讀
渢妙風場位於台中市海域距岸約35公里處,規劃設置33座風力機組、共計500MW容量,預計於2027年如期完工。

CIP 亞太區域總裁許乃文表示,自己與世紀鋼董事長賴文祥從2017年就開始合作迄今9年,看著台北港從一片「素海」發展起來,經歷過疫情、缺工缺料及克服學習曲線,現在已經進入精益求精的階段。


▲賴文祥致詞也說,世紀鋼當初選擇在台北港選土地、填海造陸,打造水下基礎建設據點,疫情、缺工缺料關關難過關關過,如今可以看到「得碼頭得天下」,即使面對比過去規模更大的水下基礎也能夠勝任,都要感謝與CIP的革命情感。(圖/記者鍾泓良攝影)
▲賴文祥致詞也說,世紀鋼當初選擇在台北港選土地、填海造陸,打造水下基礎建設據點,疫情、缺工缺料關關難過關關過,如今可以看到「得碼頭得天下」,即使面對比過去規模更大的水下基礎也能夠勝任,都要感謝與CIP的革命情感。(圖/記者鍾泓良攝影)
賴文祥致詞也說,世紀鋼當初選擇在台北港選土地、填海造陸,打造水下基礎建設據點,疫情、缺工缺料關關難過關關過,如今可以看到「得碼頭得天下」,即使面對比過去規模更大的水下基礎也能夠勝任,都要感謝與CIP的革命情感。

渢妙風場執行長 Mark Wainwright 表示,一座風場興建時間約7年,如今渢妙風場已經進入第6年,2025年3月融資到位以後就緊接著進入製造階段,並且已經打造完99座的基樁,並且在2月開始海事工程,安裝基樁及越南打造的海上變電站,並補充是基樁、海上變電站或是套筒式水下基礎都會使用台船環海的翡翠輪安裝。

世紀鋼補充,33座水下基礎有20座是由世紀鋼負責打造,13座由韓國生產;目前首批已經完成,預計7月、8月就會開始運到海上安裝,而世紀鋼預計8月、9月會完成所有水下基礎的製造。

CIP也提到,除了水下基樁、水下基礎及海上變電站,今年也會施作兩條45公里的海底纜線,明年將會開始安裝風機,並規劃在6月發出第一度電,並在2027年年底如期完工,也將成為區塊開發首座完工風場。
