台中市政府屢屢宣揚推動重大建設,市議員陳俞融指出,包含北區肉品市場轉型、台中巨蛋及多處轉運中心等指標性工程,皆面臨進度嚴重落後及屢次流標的窘境。她痛批市府招標策略脫離市場脈動,要求市府拴緊螺絲,別讓「大建設」淪為拖延市民福祉的空頭支票。

我是廣告 請繼續往下閱讀

陳俞融以北區肉品市場商場轉型案為例,直指招商過程「荒腔走板」。該案於114年1月首度招商,設定地上權50年、底價6.34億元,因無人投標而流標;市府隨後於同年6月二度招標,雖將年期縮短為30年、底價降至4.58億元,9月仍再度流標。市府白白浪費一年時間,如今才研議將年期縮短至20年以降低門檻,預計拖延至115年3月才重新公告,顯見對市場敏銳度極低。


此外,其他重大建設的進度同樣不樂觀。陳俞融盤點,台中巨蛋曾在111年至112年間歷經6次流標,預計119年才能完工,而盧市長承諾的「超巨蛋」至今仍無開工期程,宛如空中樓閣。在交通建設方面,大台中轉運中心目前進度約81.48%,需至115年底才能啟用;烏日轉運中心更遲至115年1月才完成旅運需求報告,目前僅在啟動促參可行性作業階段,進度緩慢令人咋舌。

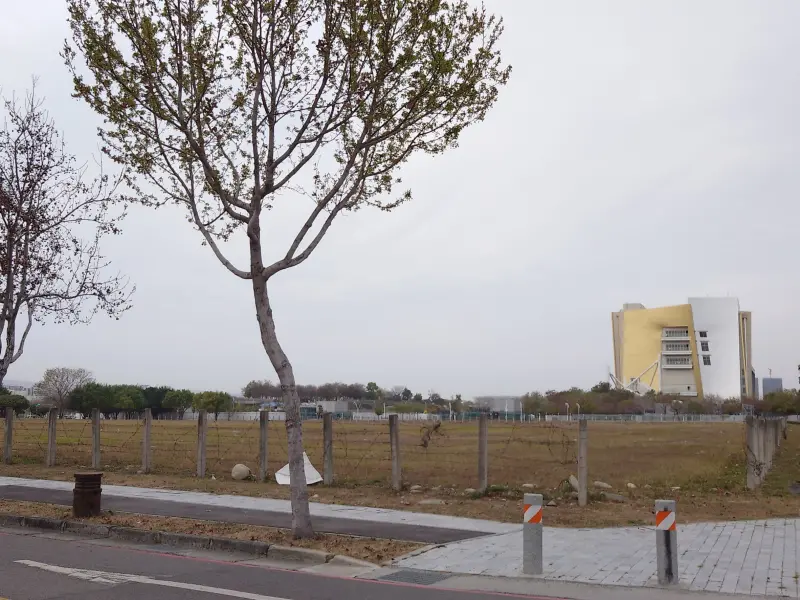

針對民生與產業發展,陳俞融也表達擔憂。為因應行政院116年起全國禁用廚餘養豬政策,台中廚餘處理需求將大增,但外埔綠能園區二期及另一處高效堆肥設施,皆須至115年中後期才能完工測試,毫無容錯空間。而規劃已久的「臺灣智慧營運塔」雖已放寬建蔽率與容積率,目前竟仍停留在拜訪業者蒐集意見的階段,儼然淪為「延宕塔」。


陳俞融強調,從多次流標到期程延宕,在在凸顯市府團隊過於鬆散、欠缺前瞻規劃。重大建設不應只是點綴政績的裝飾品,市府應深刻檢討流標原因,強化跨局處協調與市場財務評估機制,並加速提出各項延宕建設具體的善後時程表,以挽回市民對市府執行力的信心。


財政局表示,北區肉品市場招商經檢討修正,將地上權縮短為「20年+得續約10年」並重評權利金,預計今年(115年)3月重新公告、6月開標。

建設局指出,台中巨蛋工程已克服前期流標問題順利開工。截至今年2月底,工程進度達 14.3%,穩定超前近 7%。

交通局表示,大臺中轉運中心預計今年如期完工(目前進度約 86%)。目前已啟動營運(OT)招商,未來將大幅提升車站周邊轉乘便利性。

環保局說,廚餘去化佈局因應中央116年全面禁廚餘養豬,市府正加速擴充外埔生態園區等處理量能,預計今年中及年底陸續測試運轉;同時呼籲民眾落實源頭減量與瀝水。

經發局說明,台灣智慧營運塔規劃採 70 年設定地上權招商,目前持續彙整潛在投資人意見,將納入後續招商文件修正。
